Хід Будівництва, вересень 2025
СЕКЦІЯ 1

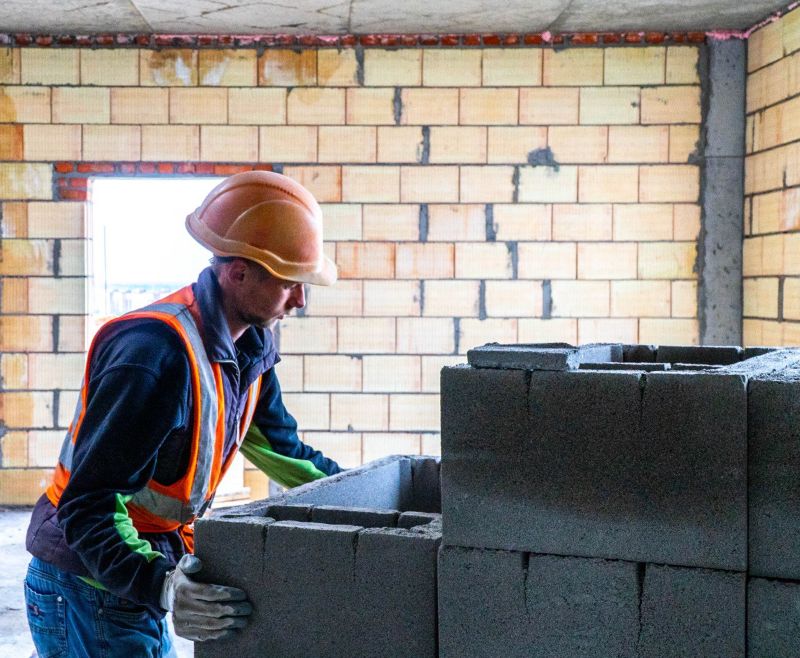

- Каркас та стіни – роботи завершено.
Виконано влаштування внутрішніх перегородок і каркас дахової котельні зі стінами.
- Монтажні роботи – тривають.

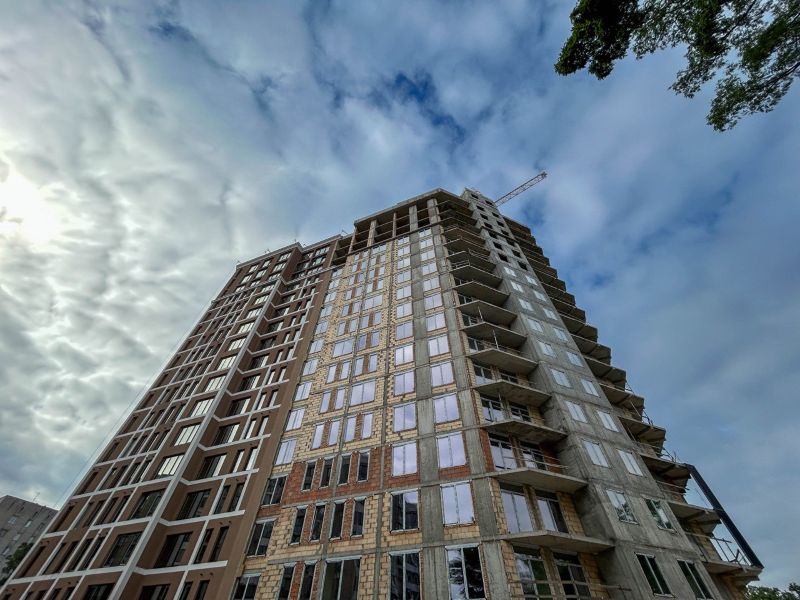

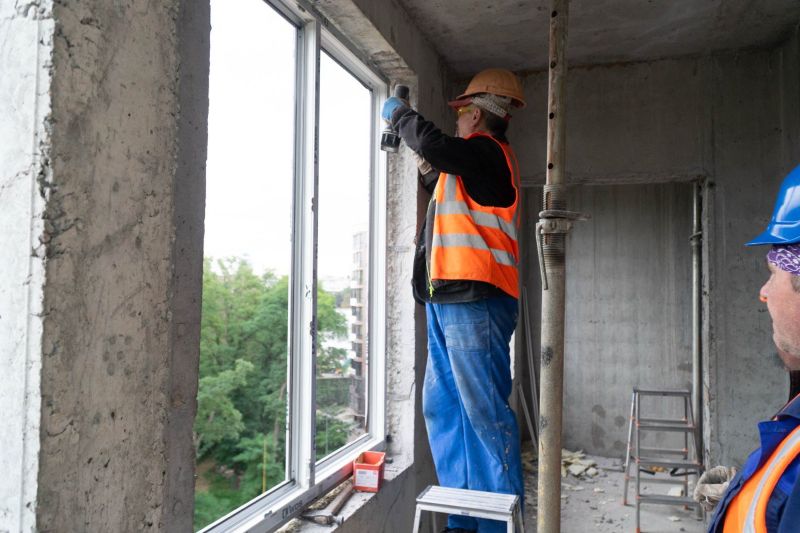

Йде встановлення вікон: роботи виконано з 2-го по 13-й поверх.
Система вентиляції в квартирах: змонтована до 17-го поверху.

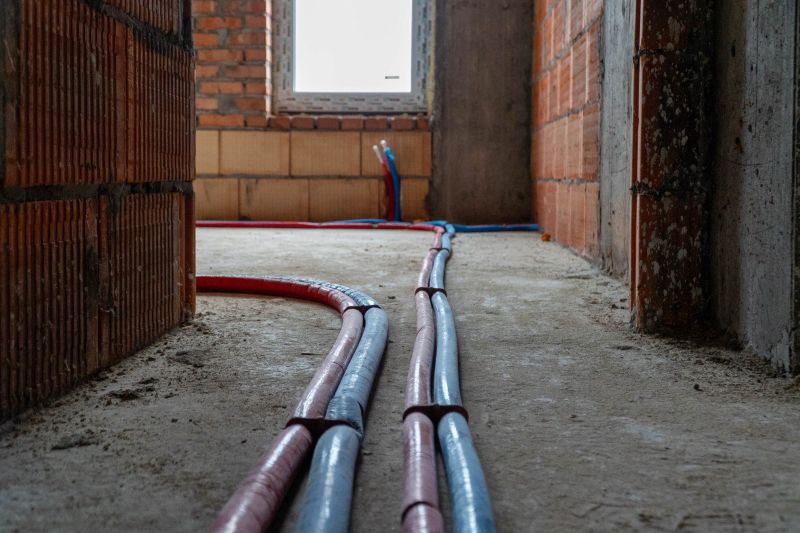

Каналізаційні стояки в квартирах - встановлені.
- Внутрішні роботи.
Триває штукатурення стін у квартирах та у МЗК.

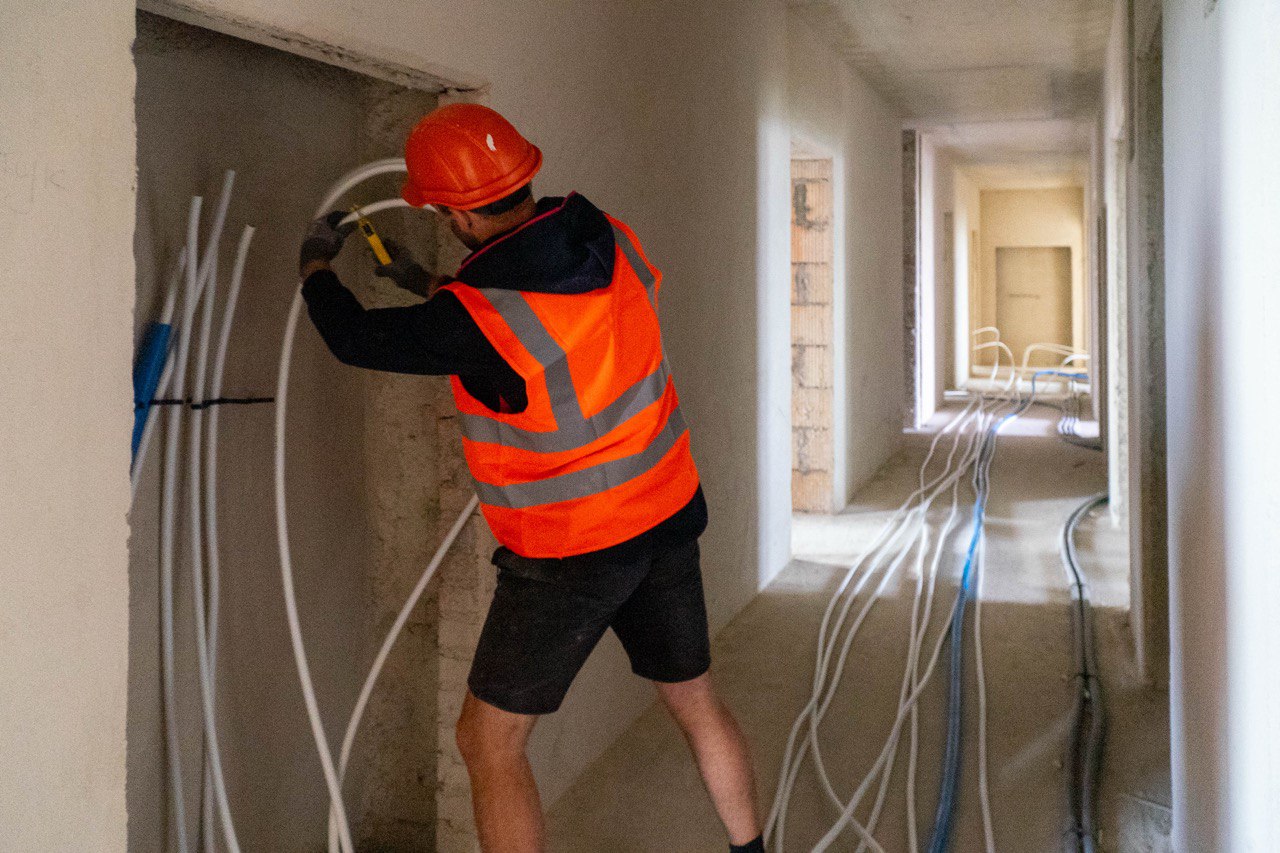

Електромонтажні роботи завершені на з 2-го до 7-го поверху.
- Фасадні роботи.

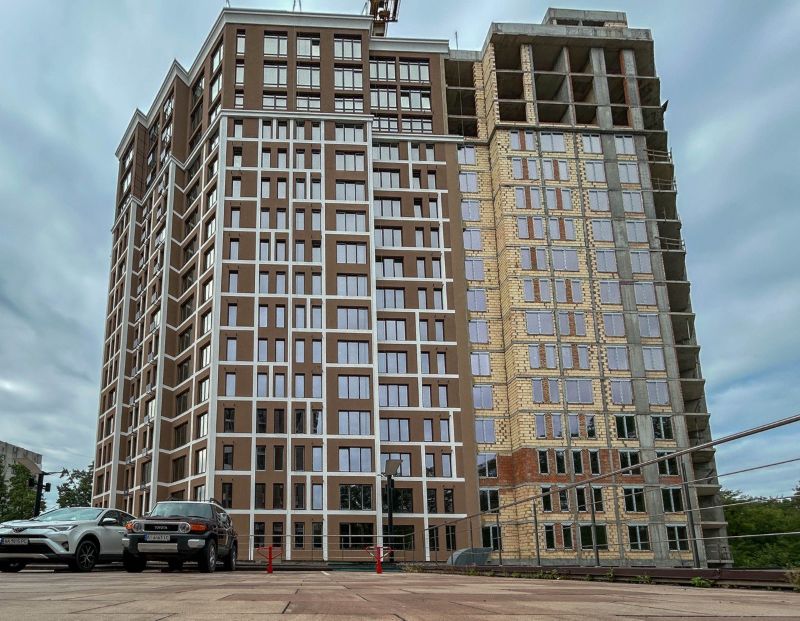

Розпочато монтаж дренажної системи на фасадах, монтаж корзин для кондиціонерів.

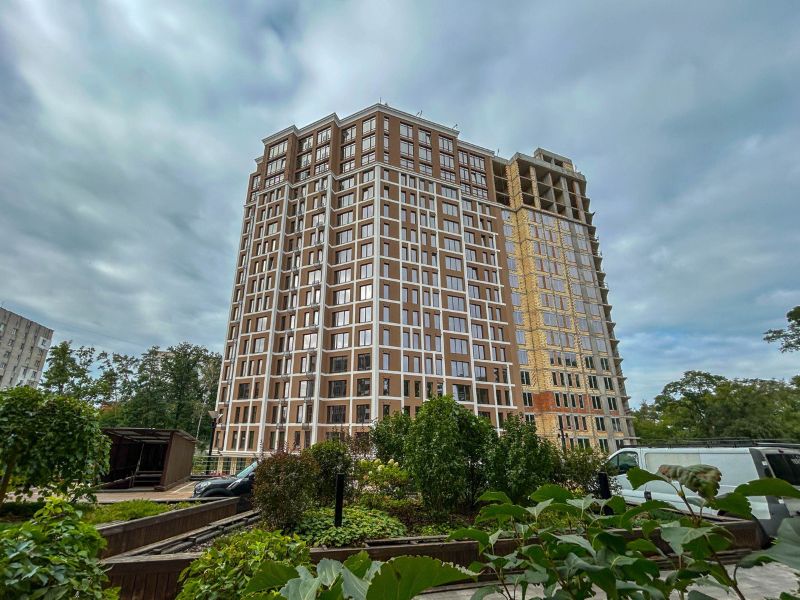

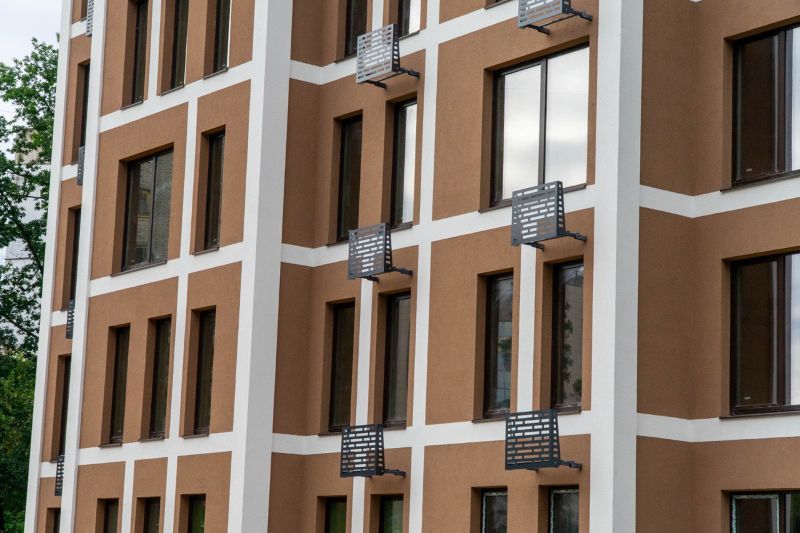

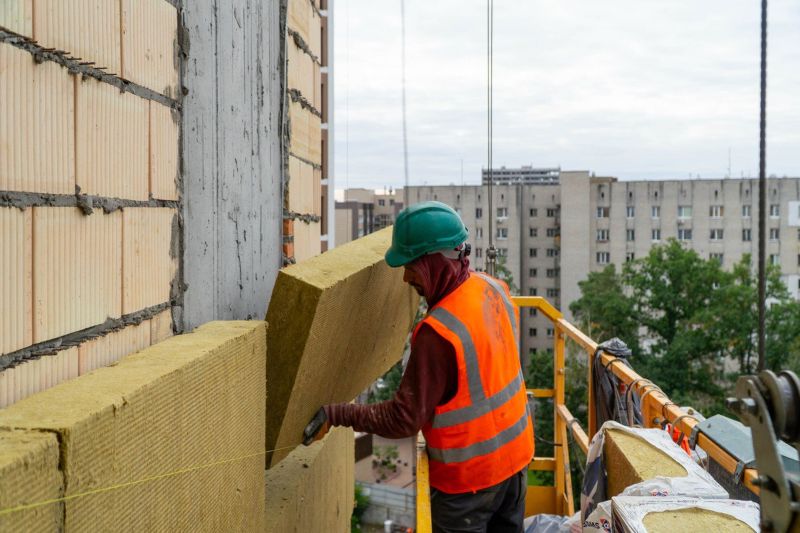

Розпочато утеплення фасадів.
СЕКЦІЯ 2
- Каркас та стіни – роботи завершено.
Виконано влаштування внутрішніх перегородок.
Монтажні роботи.
Монтаж вікон — виконано.
Система вентиляції в квартирах та каналізаційні стояки — роботи завершено.
- Внутрішні роботи.
Штукатурка стін у квартирах та МЗК та електромонтажні роботи— завершені.
Монтаж сантехнічних систем (опалення, холодна та гаряча вода) — виконано з 2 по 14 поверх.
Розпочато оздоблення місць загального користування.
Розпочато монтаж радіаторів.
- Фасадні роботи.
Монтаж дренажної системи — виконано на 75%.
Встановлення корзин для кондиціонерів — виконано на 75%.
Утеплення та оздоблення фасадів — виконано на 75%.
